BI для закупок: как объединить заявку, поставку и оплату поставщику

Когда экономия на цене видна, а простои и потери в цепочке считаются «чужими».

10 июля5Просмотров: 483
Команда
Fastboard
BIФинансовая аналитикаУправленческая аналитика

Закупки нередко оценивают по цене, но бизнес платит не только за стоимость позиции, а и за последствия сбоев в процессе. В отчёте можно показать экономию от тендера и снижение закупочной цены, но одновременно производство может остановиться из-за недопоставки, проект: сдвинуться из-за отсутствия комплектующих, а оплата: зависнуть из-за расхождений в закрывающих документах. В итоге закупка формально выглядит эффективной, а операционный и финансовый результат ухудшается. Ключевой вопрос: где именно в процессе теряются время и деньги, если заказ создан и поставщик выбран.

BI для закупок становится управленческим инструментом, когда отражает весь путь от заявки до оплаты поставщику, а не отдельные отчёты по ценам и контрагентам. В этом процессе есть несколько типовых точек, где появляются потери: согласования до заказа, срок поставки, расхождения по документам и платёжная дисциплина. Пока эти этапы не связаны в одну цепочку, компания управляет отдельными участками процесса, а не его итоговым результатом.

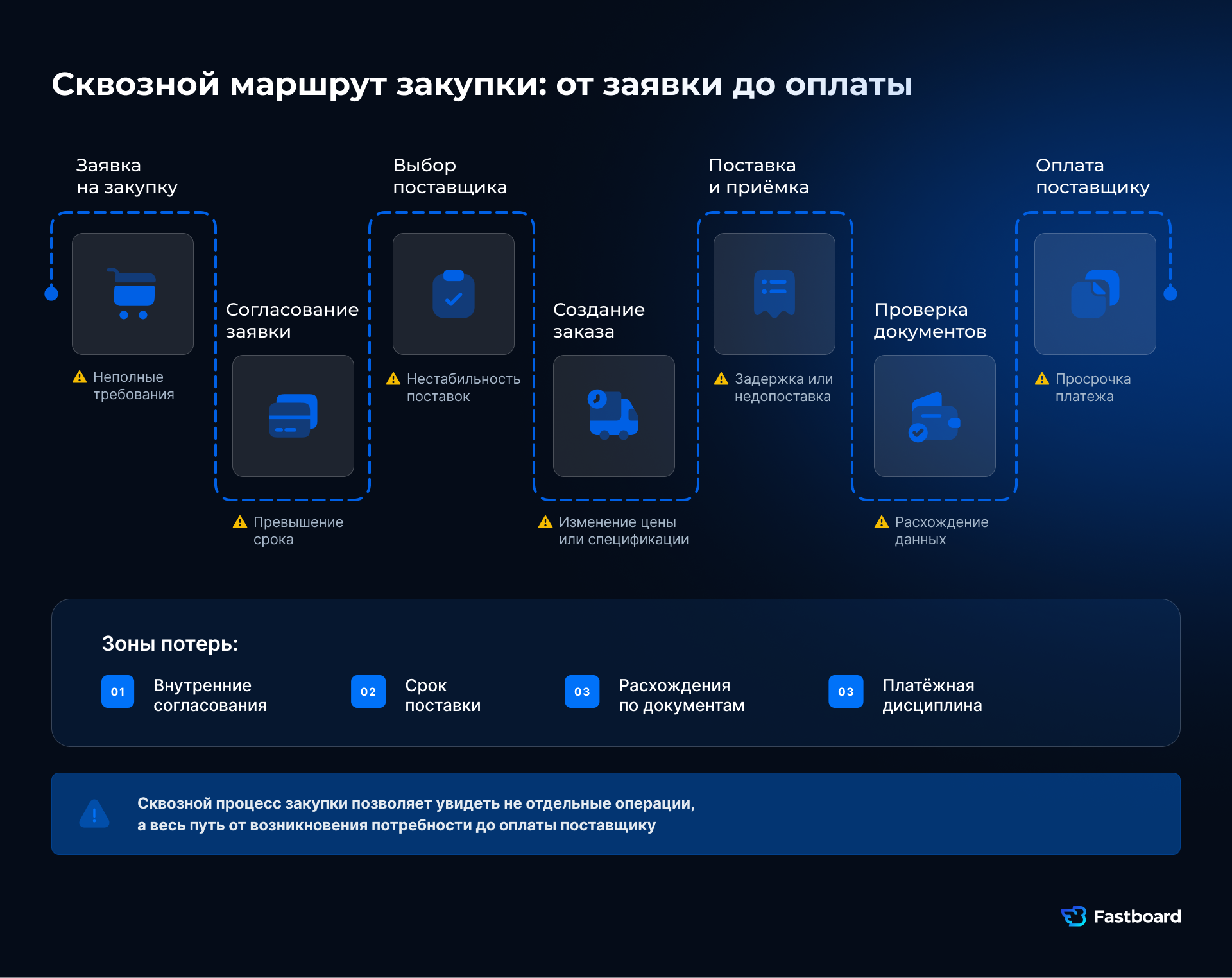

Этапы процесса закупки от заявки и согласования до поставки, проверки документов и оплаты поставщику.

BI для закупок: как связать экономию, доступность и риск простоев

«Сэкономили 3% на закупке» звучит убедительно, пока не учтена цена срыва. Если срок поставки увеличился, поставщик отгружает нестабильно или спецификация согласована с задержкой, итоговая экономика для бизнеса может оказаться хуже. И это не обязательно означает «плохую закупку»: просто экономия считается в одном контуре, а доступность и последствия сбоев: в другом.

Поэтому в BI для закупок экономию нужно смотреть рядом с доступностью. На одном экране имеет смысл видеть lead time от заявки до поставки, долю поставок в срок, частичные поставки, возвраты и пересортицу, а также экономический эффект с учётом последствий. Тогда обсуждение меняется: становится ясно, где экономия действительно выгодна, а где стабильность поставки важнее минимальной цены.

BI для закупок: почему lead time нужно считать от заявки, а не только от заказа

В отчётах срок поставки нередко считают от даты заказа до прихода. Для ERP это удобная метрика, но она не отражает весь закупочный цикл. Задержки могут возникать ещё до заказа: заявка ждёт согласования, уточняется спецификация, не подтверждён бюджет, не выбран поставщик или меняются условия.

Если BI считает lead time только с момента заказа, значительная часть внутренних задержек остаётся вне поля зрения. В итоге закупка может выглядеть «медленной», хотя время теряется на согласовании со стороны бизнеса. Возможна и обратная ситуация: заказ оформлен поздно, поставка пришла быстро из наличия, но общий срок процесса уже нарушен.

Поэтому в BI для закупок полезно разделять полный цикл на этапы: от заявки до согласования, от согласования до заказа, от заказа до поставки, от поставки до закрывающих документов, от документов до оплаты. У каждого этапа должен быть свой владелец и цифровой след. Тогда можно увидеть, где именно появляется задержка, вместо спора о том, «закупка виновата» или «финансы виноваты».

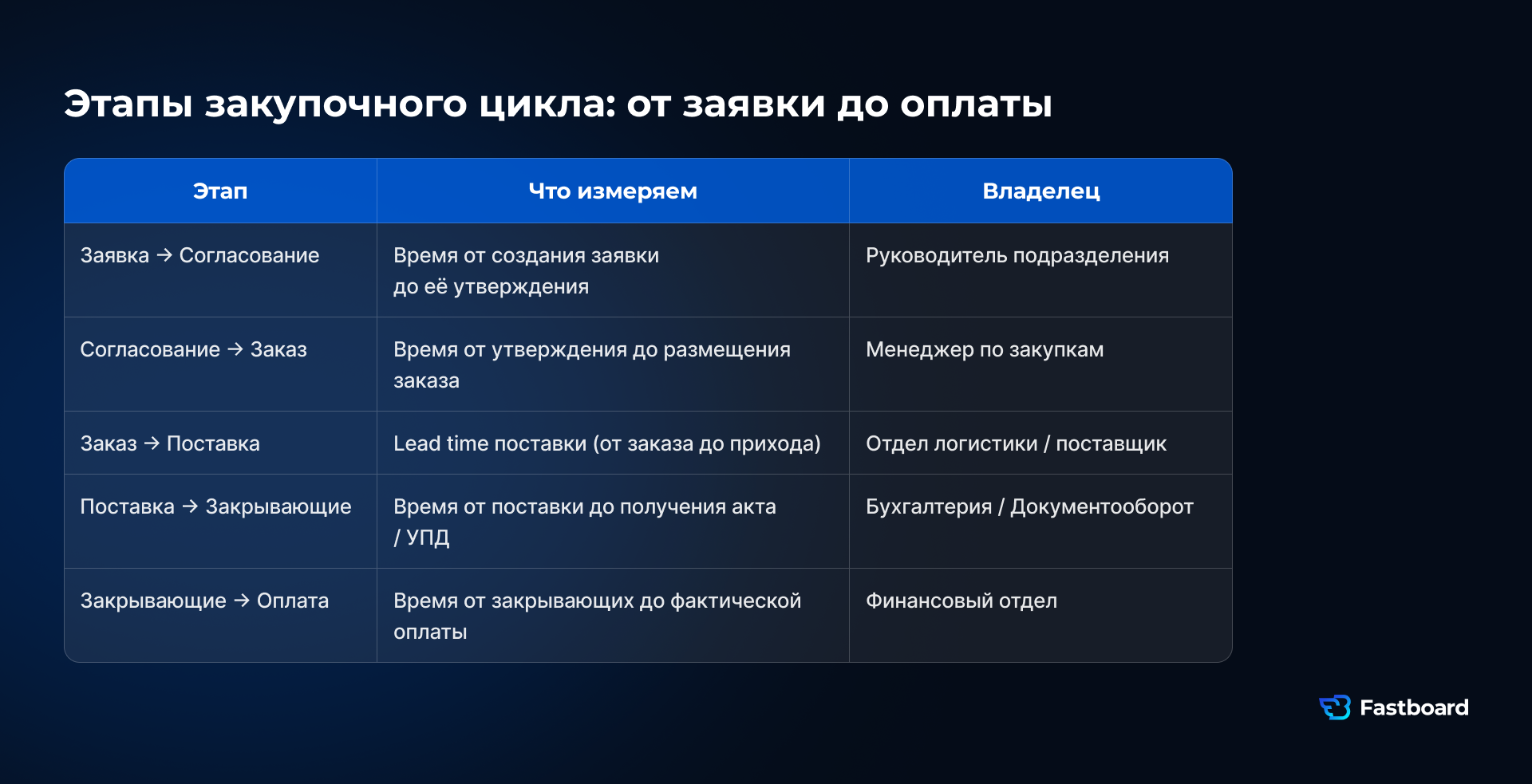

Этапы закупочного цикла от заявки до оплаты поставщику. Каждый этап имеет своего владельца и свою метрику времени. Тогда вы видите, где именно лежит задержка, а не спорите "закупка виновата" или "финансы виноваты".

BI для закупок: как связать поставку, закрывающие документы и оплату

Во многих компаниях закупку считают завершённой, когда товар поступил. Но для процесса procure-to-pay это только часть цикла. Дальше идут счёт, УПД, накладная или акт, проверка количества и цены, возвраты и корректировки, согласование закрывающих документов, постановка к оплате и фактический платёж. Именно этот унередкок нередко остаётся вне BI.

Если поставка не связана с документами и оплатой, появляются два типа проблем. Финансовые: просрочки платежей, упущенные скидки за раннюю оплату, штрафы, приостановка следующих отгрузок. Управленческие: в отчёте товар уже «поставлен», но он ещё не принят к учёту или документы не закрыты, поэтому обязательства и статус закупки отображаются некорректно.

Поэтому для каждой поставки в BI нужна связь с закрывающими документами и статусом оплаты. Чтобы этого добиться важно заранее определить, что считается приёмкой, когда обязательство подтверждено, какие расхождения допустимы и кто согласует исключения. BI не решает юридические вопросы отдельно взятый, но делает видимым, где именно остановился процесс: на поставке, документах или оплате.

BI для закупок: как заранее увидеть риск срыва поставки

Процесс закупок нередко управляется постфактум: когда поставка уже сорвана, стартует поиск причины: кто не согласовал, не напомнил или не оплатил. Одновременно риск как правило становится заметен раньше, просто его сигналы не собраны в единый контур управления.

Такие сигналы вполне конкретны: поставщик регулярно отгружает частично, сроки поставок нестабильны, спецификация меняется после заказа, документы задерживаются, платежи идут с просрочкой, растёт число претензий по качеству. Если BI отражает эти отклонения на уровне конкретных позиций, заказов и поставщиков, закупка может действовать заранее: менять условия, формировать буфер, перераспределять объём или согласовывать альтернативного поставщика.

Поэтому BI для закупок должен показывать не только рейтинг поставщиков, но и весь маршрут заказа с исключениями: где изменились условия, возникло расхождение, зависло согласование или не прошла оплата. Такой контур помогает раньше увидеть риск и принять действие до того, как он превратится в срыв поставки.

KPI закупок в BI: почему эффективность не сводится к цене позиции

Цена позиции важна, но отдельно взятая не отражает эффективность закупок. Для управления процессом нужны как минимум три группы показателей: скорость, надёжность и экономика. Скорость отражает lead time по этапам, надёжность: долю поставок в срок и без расхождений, экономика: результат с учётом не только закупочной цены, но и последствий: простоев, штрафов, срочной доставки и хранения.

У этих показателей должен быть понятный владелец и единая логика интерпретации. Иначе появляется привычная картина: закупка оптимизирует цену, производство: выпуск, финансы: оплату, и каждый видит свою часть результата. Сквозная система KPI нужна не для поиска виноватых, а для того, чтобы на совещании осознанно разбирать конфликт целей и принимать решение по всему закупочному циклу.

BI для закупок: как собрать сквозной контур без перегруза

Начинать стоит с процесса. Разбейте цикл «от заявки до оплаты» на 6-8 этапов и для каждого определите событие, цифровой след, владельца данных и допустимые причины остановки. Затем задайте несколько ключевых показателей по скорости, надёжности и экономике и 2-3 KPI этапов, где чаще появляются отклонения. Начинать с десятков метрик не нужно: иначе BI быстро превращается в отчётность без управленческого решения.

Отдельно стоит считать исключения: частичную поставку, изменение цены после заказа, возврат, расхождение по документам, задержку оплаты. Именно такие сценарии нередко отражают, где появляются потери и что нужно менять: правила согласования, контроль спецификации, лимиты, порядок работы с закрывающими документами или платёжную дисциплину.

И наконец, BI нужно привязать к регулярному решению. Например, еженедельно разбирать закупки с риском срыва срока и закупки, где поставки могут быть заблокированы из-за документов или оплаты. Тогда BI становится частью управления закупочным циклом, а не отчётом «для галочки».

Начните знакомство с Fastboard

Заполните форму — мы свяжемся с вами и найдем решение под ваши бизнес-задачи.

Телефон
+7 (800) 700-14-26

Доступны пн-пт, 9–18 МСК

Нажимая на кнопку, вы принимаете условия
пользовательского соглашения
