Как BI-прототип за две недели помогает решить, нужно ли внедрение

Цель прототипа — проверить управленческую гипотезу, а не продемонстрировать красивый дашборд.

26 августа4Просмотров: 824
Команда
Fastboard
Управление проектамиBI

BI-пилот нередко начинается с разумной идеи, но быстро превращается в частичное внедрение. В проект добавляют десятки показателей, спорят об источниках и бесконечно меняют визуализацию. Решения не ускоряются, а команда делает вывод, что BI не приносит пользы.

Уложить BI-прототип в две недели можно, если заранее определить предмет проверки. Оценивают не дизайн, а гипотезу решения: позволяет ли аналитика на реальных данных вовремя заметить отклонение, принять меру и получить измеримый эффект. Поэтому прототип ближе к управленческому эксперименту, чем к сокращённой версии хранилища данных.

Начните с проверяемой гипотезы решения

Основой пилота служит не техническое задание на экран, а связка: если показатель X доступен с нужной частотой и детализацией, команда сможет быстрее принять решение Y и повлиять на результат Z. Без этой формулировки прототип неизбежно обрастает новыми вкладками.

Гипотеза должна описывать реальное действие. Например, ежедневный контроль срока от заказа до отгрузки по складам и причинам позволит менять очередь комплектации и снижать просрочки. Другой вариант — еженедельная оценка маржи заказа с учётом промо и логистики поможет корректировать скидки до того, как оборот начнёт ухудшать экономику.

Только после формулировки гипотезы выбирают источники. Для пилота необязательно подключать всю ERP: достаточно фактов и справочников, без которых конкретную проверку провести нельзя.

Почему для прототипа достаточно 5–7 метрик

Попытка закрыть все запросы сразу разрушает двухнедельный формат. Когда в пилот одновременно включают продажи, маркетинг, логистику, финансы и HR, проверка гипотезы превращается в первую версию корпоративной отчётности.

Для одной управленческой ситуации обычно хватает 5–7 показателей: результата, основных драйверов и метрики качества данных. В управлении сроками это могут быть доля просрочек, очередь, загрузка, время этапа и доля заказов без причины отклонения. Последний показатель показывает, можно ли доверять анализу.

Небольшой набор облегчает согласование определений и быстрее переводит обсуждение от цифр к действию. Ценность прототипа определяет не число KPI, а способность проверить выбранную гипотезу.

Минимальный контур данных без лишней архитектуры

Сначала выбирают единицу анализа: заказ, отгрузку, оплату, обращение или другую ключевую сущность. Вокруг неё собирают минимальный набор данных. Чем больше объектов и систем требуется связать сразу, тем выше риск получить интеграционный проект вместо прототипа.

За две недели не нужно строить идеальную архитектуру. Нужны устойчивые факты и измерения, общий календарь, согласованные формулы и ключи связи. Если данные нельзя соединить надёжно, это тоже полезный результат: для проверки гипотезы сначала придётся изменить процесс или архитектуру.

В отличие от внедрения, прототип допускает честный вывод «без изменений не работает». Такой no-go может сэкономить больше, чем продолжение проекта без достаточных оснований.

Прототип проверяет данные и дисциплину процесса

Чтобы видеть причину отклонения, кто-то должен её фиксировать. Для маржи заказа нужны правила учёта скидок и затрат, а для цикла от заявки до оплаты — определённые стадии и события. Поэтому короткий BI-прототип проверяет не только выгрузки, но и управляемость самого процесса.

Пилот часто обнаруживает, что нужного атрибута нет не из-за ИТ, а потому что он не встроен в работу и за него никто не отвечает. Если много записей остаётся без ключевого признака, следует определить место и владельца фиксации, а не ограничиваться доработкой выгрузки.

Критерии go/no-go задают до запуска

Без критерия завершения пилот можно улучшать бесконечно. Поэтому на старте фиксируют условия go: метрики рассчитываются стабильно, расхождения объяснимы, прототип используется в реальном цикле, а применение даёт эффект или подтверждает управляемость процесса.

Условия no-go столь же важны. Они срабатывают, когда данные невозможно связать без серьёзной перестройки либо критичная информация не фиксируется и не может быть встроена в текущий регламент. Тогда разумнее пересмотреть гипотезу или выбрать другой процесс.

Поэтому количество экранов не является критерием успеха. Один экран, который меняет решение на совещании, ценнее десяти сложных визуализаций без управленческого действия.

Какие ограничения делают срок реалистичным

Две недели — это дисциплина выбора. Рамка включает один процесс, одну ситуацию, одну единицу учёта, ограниченный набор KPI и регулярную встречу, где прототип используется для решения. Любая попытка охватить всё превращает пилот во внедрение.

Для первого контура выбирают процесс с заметной проблемой, владельцем решения и достаточным цифровым следом. Если BI повышает управляемость, можно планировать масштабирование. Если нет, прототип показывает, какие изменения требуются до новых инвестиций.

Оба результата полезны: подтверждённая гипотеза открывает путь к внедрению, а отрицательная позволяет вовремя отказаться от проекта без ожидаемого эффекта.

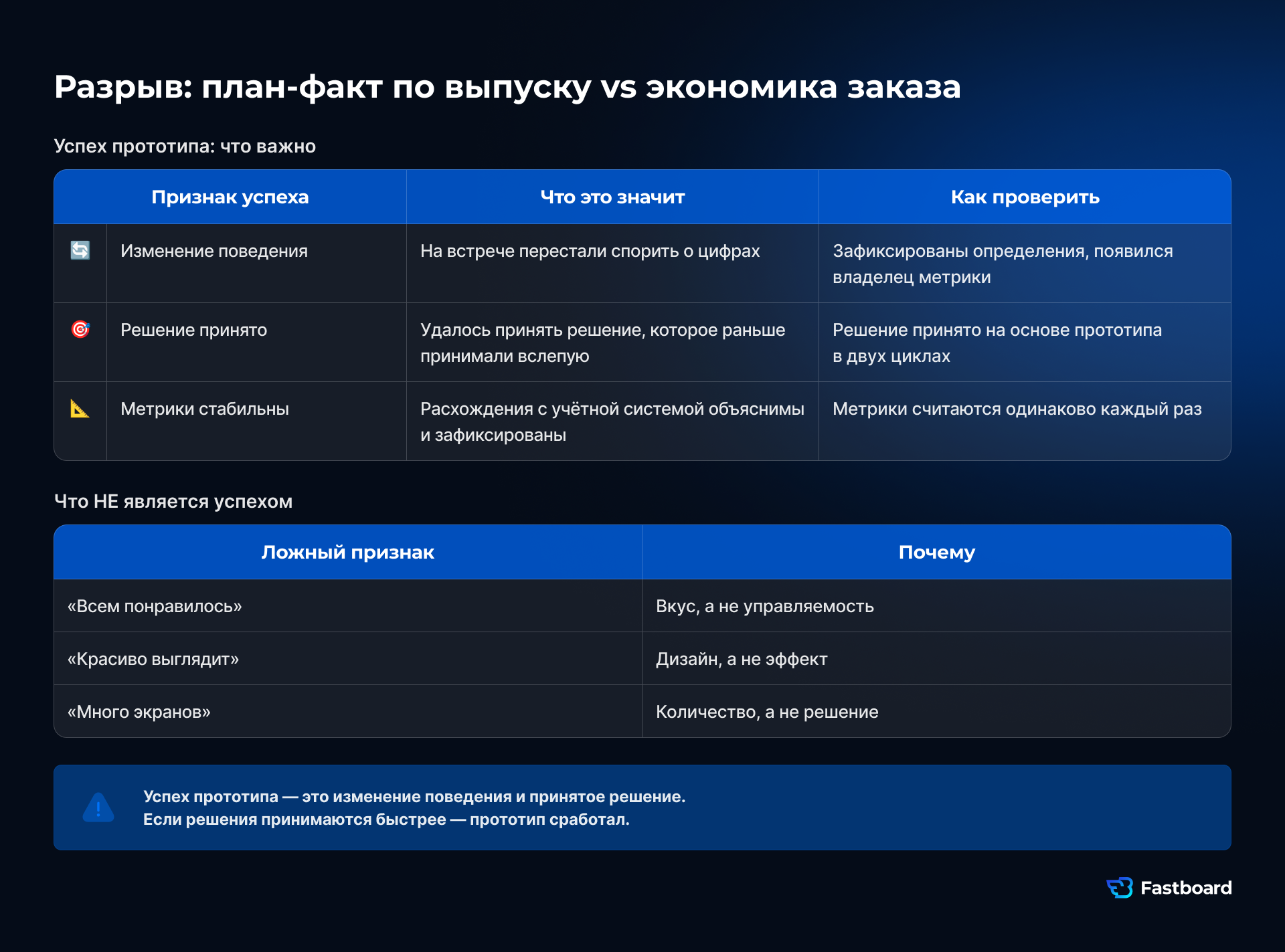

Критерии успеха BI-прототипа: изменение поведения, решение на основе данных и стабильность метрик. Ложные признаки: красивый дизайн, множество экранов и общая положительная реакция.

Как выглядит подтверждённая гипотеза

Успех проявляется в поведении: команда перестаёт спорить об определениях, у метрики появляется владелец и правило реакции, а за несколько циклов прототип помогает принять решение раньше или точнее. Это даёт основание масштабировать контур, включая DWH и интеграции.

Если поведение не изменилось, пилот всё равно может выявить ограничения процесса, качества данных или ответственности. Такой вывод полезнее получить за две недели, чем обнаружить его после длительного внедрения.

Начните знакомство с Fastboard

Заполните форму — мы свяжемся с вами и найдем решение под ваши бизнес-задачи.

Телефон
+7 (800) 700-14-26

Доступны пн-пт, 9–18 МСК

Нажимая на кнопку, вы принимаете условия
пользовательского соглашения
