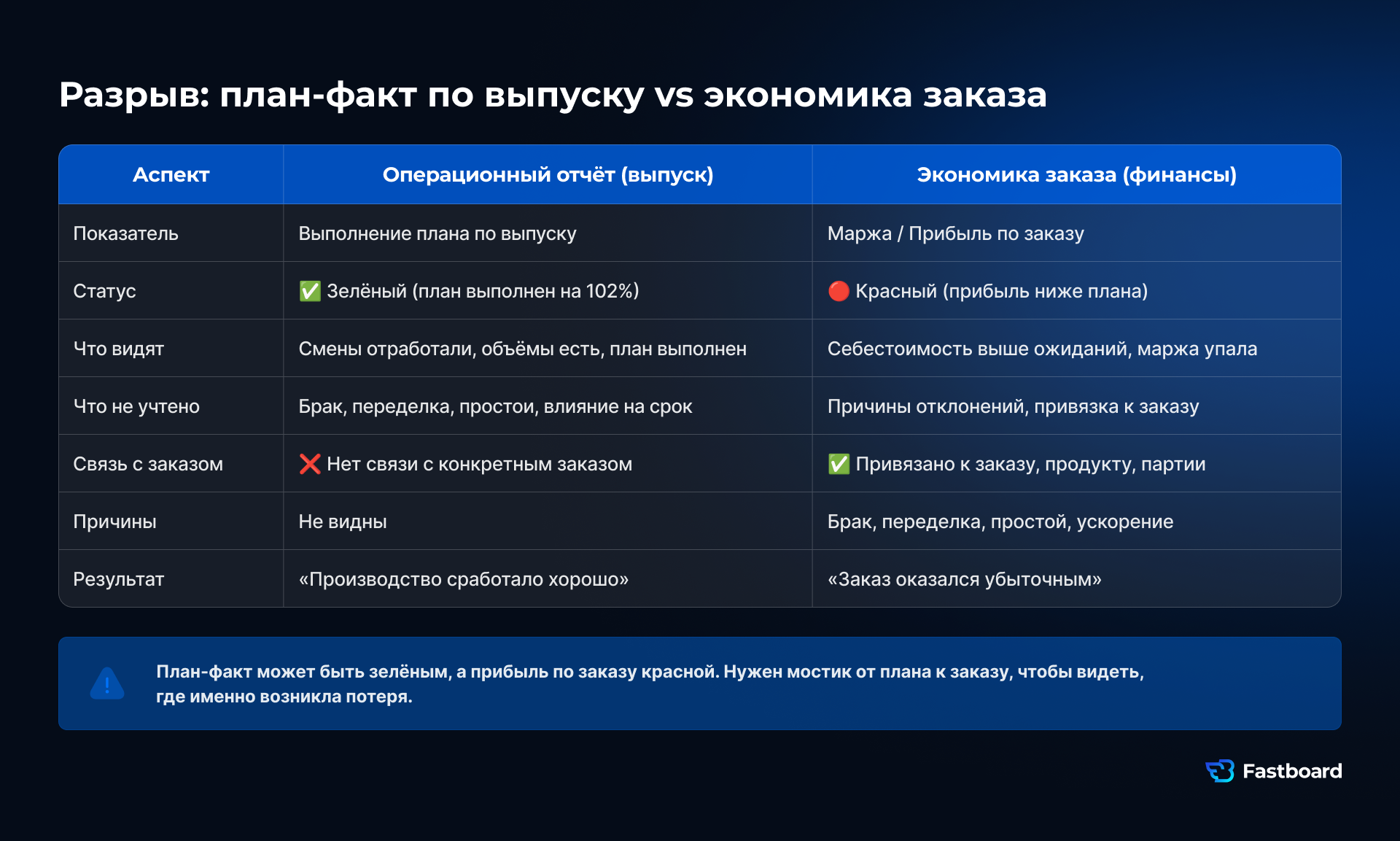

Выполнение плана по выпуску ещё не означает, что заказ сохранил целевую экономику. Объём произведён, смены отработали, но итог месяца показывает рост себестоимости: брак потребовал переделки, простои забрали ресурс, срок сдвинулся, а штраф или скидка дополнительно сократили маржу. Возникает вопрос, где именно появилась потеря, если операционный отчёт остаётся зелёным.
Производственный BI часто ограничивают выпуском, загрузкой и OEE. Эти показатели нужны, но для управления их следует связать с заказом, партией и причиной события. Тогда простой и брак перестают быть отдельной статистикой и показывают влияние на себестоимость, срок и маржинальность.

Почему план-факт без заказа не раскрывает экономику
Средний выпуск по цеху скрывает различия между заказами. Один сохраняет прибыльность даже при простое, другой теряет её из-за короткой серии, переналадок или переделки. Обычный план-факт по объёму этого не показывает.
Поэтому нужен переход от плана к производственному заданию, затем к заказу и его экономике. Тогда отклонение становится конкретным вопросом: какой заказ затронут, на каком этапе и как изменились себестоимость и маржа.
Связь часто нарушается в данных: ERP хранит заказы и планы, цеховые системы — операции и события, но общего идентификатора или единой логики может не быть. Без них BI остаётся отчётом по участку, а не инструментом управления заказом.
Как переделка и брак увеличивают себестоимость
Процент и количество дефектов полезны для контроля качества, но для бизнеса важнее последствия для конкретного заказа и срока его выполнения.
Переделка требует новых часов, материалов и энергии, снижает производительность и может сдвинуть очередь. За этим следуют срочная доставка или штраф. Привязка брака к заказу и операции показывает, где требуется изменение: в сырье, настройке оборудования, входном контроле или работе смены.
В BI данные о дефекте связывают с партией, операцией и заказом, а последствия переводят в сопоставимые экономические показатели: дополнительные часы, материалы, изменение себестоимости и срока.
Почему для анализа простоев нужны причины и влияние на заказ
Время теряется из-за поломок, отсутствия материалов, ожидания наладчика или ОТК, переналадки и нехватки персонала. Общая доля простоя не подсказывает решение; нужны причина события и затронутые заказы.
Причина определяет действие. Ожидание материалов относится к закупкам и планированию, поломка — к ремонту и запасным частям, переналадка — к размеру серий и матрице, ожидание ОТК — к загрузке контроля качества.
Даже одинаковая длительность простоя может иметь разную цену. Потеря часа на критическом участке способна сорвать важный заказ и повлиять на результат периода. Поэтому BI оценивает простой не только во времени, но и через срок и экономику заказа.
Почему среднего OEE по цеху недостаточно
Средний OEE создаёт общую картину, а причины находятся на уровне оборудования, операции, участка или смены. Если падение не разложено по событиям, показатель объясняет итог, но не указывает место для действия.
Полезный контур объединяет задание, фактическую операцию, простой и брак с их причинами, а также влияние на срок и себестоимость. Руководитель может изменить очередь, подключить ремонт, скорректировать поставку, норматив или загрузку смен.
Как производственные потери влияют на маржу
Экономика заказа зависит не только от цены и материалов. На неё влияют время исполнения, переналадки, дефекты, простои и производительность. Когда OEE и план-факт отделены от маржи, производство и финансы видят разные результаты.
На первом этапе достаточно сопоставить плановую и фактическую себестоимость с несколькими драйверами: браком, переделкой, простоем и ускоренным исполнением. Тогда команда ищет не абстрактную причину невыполнения плана, а источник удорожания конкретного заказа.
Эту связь включают в регулярный цикл: еженедельно разбирают заказы с риском по сроку и себестоимости, углубляясь до операции. BI начинает помогать до закрытия месяца, когда на результат ещё можно повлиять.
BI для производства становится связующим слоем между цеховыми событиями и экономикой заказа. Общий контур план-факта, OEE, брака, простоев и себестоимости показывает место отклонения, затронутый заказ и влияние на срок и маржу. Это переносит решение с конца месяца на момент, когда потерю ещё можно сократить.
