Компании нередко говорят об «узком месте» как о конкретном сотруднике, подразделении или системе, которые нужно ускорить. В реальной работе ограничение чаще находится не в отдельном человеке, а в самом процессе: оно проявляется в очередях, накоплении незавершённой работы и увеличении времени прохождения отдельных этапов.
Узкое место, или bottleneck,: это этап, пропускная способность которого ограничивает скорость всего процесса. Если он не успевает обрабатывать входящий поток, перед ним начинает расти очередь, увеличивается объём незавершённой работы, а сроки становятся менее предсказуемыми.
Найти такое ограничение можно и без полноценной процессной аналитики, идеальных логов или единой платформы управления процессами. Для первого анализа достаточно понимать, сколько задач входит в процесс, сколько выходит, какой объём работы остаётся незавершённым и на каком этапе начинает накапливаться очередь.
Логика поиска этапа, который ограничивает производительность всей системы, во многом опирается на теорию ограничений. Изначально этот подход развивался в производстве, но сегодня та же логика применима в продажах, сервисе, закупках, логистике, согласованиях и разработке.
Один из характерных сигналов: объём завершённой работы перестаёт расти, а количество незавершённых задач продолжает увеличиваться. Это значит, что процесс принимает больше работы, чем способен обработать, либо один из этапов уже достиг предела своей пропускной способности. Ускорение других участков или ручное продвижение отдельных задач в такой ситуации может только увеличить нагрузку на узкое место, но не повысит производительность процесса в целом.
Почему время на этапе важнее выполнения плана
В процессной отчётности как правило смотрят на план-факт по объёму и средний срок выполнения. Для поиска узкого места этого недостаточно. Ограничение чаще проявляется не в итоговом KPI, а раньше: увеличивается время ожидания перед конкретным этапом, накапливается незавершённая работа и растёт разброс сроков.
Хорошо это видно на примере согласования договора. Общий срок может составлять 12 дней, но сама эта цифра не отражает, где появляется задержка. Если разложить процесс по этапам, можно увидеть, сколько договоров ожидают юриста, сколько: финансовую службу, сколько: руководителя и перед каким участком начинает формироваться очередь.
Та же логика работает и в других функциях. В продажах воронка может соответствовать плану, хотя цикл сделки уже удлиняется. В сервисе норматив по срокам ещё выполняется, но очередь обращений растёт. В логистике доля поставок вовремя и в полном объёме может оставаться на целевом уровне, одновременно с этим увеличиваются повторные доставки и затраты на ускорение.
Итоговые показатели в таких случаях ещё выглядят приемлемо, хотя сам процесс уже начинает терять устойчивость. Поэтому для поиска узкого места важно смотреть не только на результат, но и на динамику очередей, время ожидания и объём незавершённой работы по каждому этапу. Эти показатели помогают заметить ограничение до того, как оно приведёт к срыву итоговых KPI.
Как найти узкое место без сложных инструментов
Для первичной диагностики не обязательно сразу внедрять специализированную систему процессной аналитики. Во многих случаях нужные данные уже есть в CRM, ERP, сервис-деске или таск-трекере.

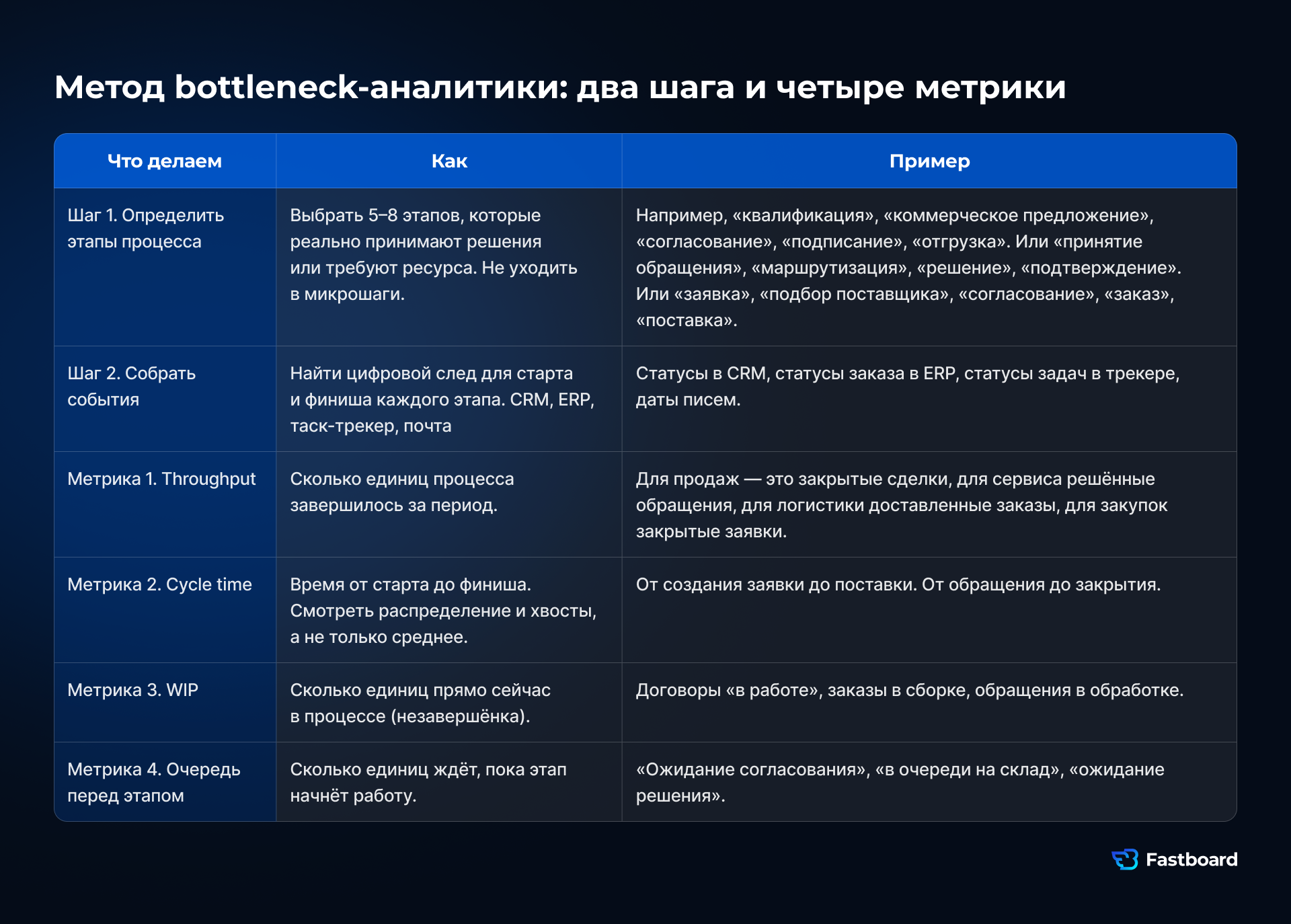

Минимально достаточно идентификатора задачи или объекта, этапа процесса и времени входа и выхода с каждого этапа. На этой основе можно рассчитать четыре показателя: пропускную способность, время прохождения, объём незавершённой работы и размер очереди.

Начальный шаг: разложить процесс на последовательные этапы. Второй: начать фиксировать ключевые события: когда задача поступила на этап, когда была завершена и сколько задач одновременно находилось в ожидании или обработке.
Этого уже достаточно для первичной диагностики. Если перед определённым этапом очередь системно растёт, а сроки прохождения становятся менее стабильными, этот унередкок стоит проверить как возможное ограничение.
Дальше задача меняется с диагностики на управление. В зависимости от причины можно сократить лишнюю работу до проблемного этапа, изменить правила приоритизации, увеличить его пропускную способность или ограничить объём незавершённой работы. Главное: воздействовать не на отдельный симптом, а на то ограничение, которое определяет результат всей системы.
Где искать узкое место в данных
На системное ограничение как правило указывают три признака.
Первый: устойчивый рост очереди перед конкретным этапом. Если на вход поступает больше задач, чем этап способен обработать, объём незавершённой работы начинает накапливаться.
Второй: высокая доля времени ожидания. Во многих бизнес-процессах сама работа занимает значительно меньше времени, чем ожидание между действиями. Если перед одним из этапов задержка стабильно выше, чем на остальных, это повод проверить его как возможное узкое место.
Третий: большой разброс сроков. Например, большинство заявок проходит этап за два дня, но часть остаётся на нём две-три недели. Причиной могут быть неравномерная загрузка, нехватка мощности, сложные исключения или отсутствие понятных правил приоритизации.
Одновременно узкое место не обязательно совпадает с самым продолжительным этапом. Длительный, но стабильный и предсказуемый унередкок может не ограничивать процесс. Гораздо показательнее сочетание нескольких признаков: накопление очереди, увеличение времени ожидания и рост нестабильности сроков.
Почему узкое место не устраняется ускорением всех этапов
Когда процесс начинает отставать, первая реакция как правило одинаковая: сократить нормативные сроки, ускорить исполнителей и потребовать быстрее передавать задачи дальше. Но если ограничение находится в одном конкретном участке, такой подход может только увеличить объём незавершённой работы перед ним.
Если узкое место находится на этапе юридического согласования, ускорение продаж не приблизит поступление денег: оно увеличит очередь договоров перед юристами. Если ограничение находится на складе, дополнительный поток заказов может увеличить сроки отгрузки и ухудшить сервис. Если перегружена вторая линия поддержки, ускорение первой линии увеличит число эскалаций, но не повысит производительность всей системы.
Поэтому важно оценивать не локальную скорость отдельных подразделений, а пропускную способность процесса целиком. Пока ограничение не изменилось, именно оно будет определять максимальный темп системы.
Задача анализа узких мест: не заставить все участки работать быстрее, а понять, какой этап ограничивает результат всего процесса и какое изменение даст наибольший эффект.
Почему рост незавершённой работы увеличивает сроки
У этого эффекта есть формальное объяснение: закон Литтла. В упрощённом виде он отражает: если пропускная способность процесса остаётся примерно постоянной, рост объёма незавершённой работы приводит к увеличению среднего времени прохождения.
В реальной работе это видно без сложных расчётов. Чем больше задач одновременно получают статус «в работе», тем больше появляется переключений, ожидания и конкуренции за ограниченный ресурс.
Например, если у юриста одновременно находятся 50 договоров, формальный статус «в работе» ещё не означает, что каждый из них действительно продвигается. Нередко эффективнее держать ограниченное число договоров в активной обработке, а остальные: в прозрачной очереди с понятными приоритетами.
Такой подход может быть психологически непривычным: кажется, что чем больше задач запущено одновременно, тем быстрее появится результат. В реальной работе избыток незавершённой работы нередко увеличивает сроки и делает их менее предсказуемыми.
Ограничение объёма работы в процессе отдельно взятое не увеличивает мощность узкого места, но снижает перегрузку, сокращает хвост задержек и делает процесс более управляемым.
Как отличить узкое место от разового сбоя
Разовое ухудшение показателей ещё не означает, что в процессе появилось системное ограничение. Сбой сервиса, отсутствие ключевого сотрудника, внеплановая проверка или резкий всплеск входящего потока могут временно создать очередь.
Поэтому важны два критерия.
Первый: устойчивость во времени. Системное ограничение проявляется регулярно: очередь на одном и том же этапе возвращается или сохраняется в течение продолжительного периода, даже если её масштаб зависит от нагрузки.
Второй: совпадение нескольких признаков. Если одновременно растёт очередь, увеличивается объём незавершённой работы, удлиняется время прохождения, а пропускная способность перестаёт расти или снижается, вероятность системного ограничения значительно выше.
Если изменился только один показатель, причиной может быть локальный сбой или краткосрочный всплеск нагрузки. Поэтому узкое место стоит искать не по отдельному отклонению, а по устойчивому сочетанию сигналов.
Что делать после того, как узкое место найдено
Найти ограничение как правило проще, чем изменить процесс. Но ценность такого анализа именно в том, что он переводит обсуждение из общих формулировок в конкретные действия, эффект которых можно проверить по данным.
Начальный шаг: убрать лишнюю нагрузку на узкое место. Если через него проходят задачи, которые можно отсеять, автоматизировать или решить раньше, дополнительная мощность будет расходоваться впустую.
Второй: настроить приоритеты. Ограниченный ресурс должен прежде всего обрабатывать задачи, которые сильнее всего влияют на результат всего процесса.
Третий: ограничить объём незавершённой работы. Это помогает контролировать очередь и делает сроки более предсказуемыми.
И только после этого стоит оценивать нужность увеличения пропускной способности самого узкого места: перераспределять ресурсы, менять организацию работы или автоматизировать отдельные операции.
Одновременно увеличение мощности действительно может устранить текущее ограничение. Но после этого узкое место может переместиться на следующий этап: поэтому процесс нужно оценивать повторно.
Эффект изменений можно проверить по тем же показателям, которые использовались при диагностике. Если очередь сокращается, сроки становятся стабильнее, а пропускная способность процесса растёт, значит изменение повлияло на системное ограничение, а не только временно ускорило отдельные задачи.

Почему это важно именно для BI
BI нередко воспринимают прежде всего как инструмент визуализации итоговых показателей. Но если система отражает только результат после завершения процесса, проблема становится заметна уже после того, как повлияла на сроки, стоимость или качество.
Анализ узких мест помогает применять BI иначе. Вместо единственного вопроса «выполнен ли план?» система проясняет, где накапливается очередь, на каком этапе растёт время ожидания, где увеличивается объём незавершённой работы и какое ограничение начинает влиять на весь процесс.
Чтобы этого добиться не требуется идеальная цифровая инфраструктура. На старте достаточно определить ключевые этапы процесса и фиксировать основные события их прохождения. Даже относительно простые данные из существующих корпоративных систем показывают устойчивые очереди и проблемные участки.
В итоге меняется и сам управленческий вопрос. Вместо «кто работает медленно?» компания может спросить: «какой этап ограничивает весь процесс, почему это происходит и что изменится, если убрать это ограничение?».
Именно в этом случае BI перестаёт быть витриной показателей и становится инструментом диагностики и управления процессом.
