KPI закупок: экономия, доступность и риск срыва

Закупки управляют компромиссом между ценой, наличием и устойчивостью поставок — этот баланс должен быть виден в KPI.

Экономия остаётся самым заметным KPI закупок, потому что её легко показать в процентах и рублях. Но снижение закупочной цены не всегда означает улучшение результата: дешёвая поставка может прийти поздно, оказаться нестабильной по качеству или увеличить риск остановки производства.

Поэтому закупочную функцию важно оценивать сразу в трёх измерениях: стоимость, доступность и риск. Такая модель помогает видеть не локальную выгоду по контракту, а влияние решения поставщика на производство, запасы и финансовый результат.

В этой статье мы разберём, почему экономия не должна быть единственным KPI, какие показатели действительно помогают увидеть баланс цены, доступности и риска, а также как собрать единый набор метрик, который можно обсуждать на совещаниях без бесконечных споров закупок с производством и финансами.

Экономия в закупках: почему снижение цены может увеличить реальные затраты

Сама по себе идея экономии в закупках не плоха. Проблема в том, как её считают и как интерпретируют. В одном случае экономией называют снижение цены относительно предыдущего периода, в другом — разницу с прайс-листом поставщика, в третьем — «условную экономию», которая на бумаге выглядит красиво, но затем оборачивается дополнительными расходами на логистику, брак и простой оборудования.

Когда экономия считается без привязки к реальному потреблению и к последствиям, она неизбежно вступает в конфликт с операционной деятельностью. Закупка демонстрирует впечатляющий процент, производство показывает простои и пересменки, продажи фиксируют недопоставки, а финансы видят рост затрат в других статьях. В такой ситуации экономия превращается в KPI для презентации, а управленческие решения продолжают приниматься на основе интуиции и отдельных Excel-файлов.

Экономия обретает реальный смысл только тогда, когда она считается как часть total cost — совокупной стоимости владения, а не как изолированная цена закупки. Total cost вовсе не обязательно превращать в сложную финансовую модель; достаточно видеть базовые компоненты: цену, логистику, качество, срок поставки, условия оплаты и затраты на хранение запасов. Если вы выигрываете по цене, но вынуждены удваивать страховой запас и мириться с ростом списаний, то такая «экономия» — не более чем иллюзия.

Доступность в закупках: как обеспечить производство критическими позициями

Вопрос доступности обычно всплывает в виде конфликта: закупка отчитывается о снижении цен, склад жалуется на дефицит, производство сообщает об отсутствии компонентов, а продажи — о пустых полках. Одновременно доступность часто пытаются переложить на складскую функцию: дескать, держите запас и не мешайте нам экономить. Однако доступность формируется гораздо раньше — на этапе планирования, в сроках поставщиков, в дисциплине оформления заказов и в управлении ассортиментом.

Чтобы доступность стала управляемой, необходимо чётко договориться, что именно мы хотим обеспечить. Для торговли это может быть наличие на полке по критическим SKU или по ключевым категориям. Для производства — обеспеченность планов по критическим компонентам и узлам. Для сервиса — наличие запчастей на уровне согласованных SLA. В каждом случае доступность измеряется по-своему, и закупка должна видеть этот показатель рядом со своей экономией, а не в отрыве от неё.

Одна из самых распространённых ошибок — измерять доступность в целом, без сегментации по критичности. Показатель 98% доступности по всей номенклатуре может скрывать тот факт, что критический компонент, от которого зависит выпуск, отсутствует на складе. Поэтому доступность должна быть сегментирована по группам: критические позиции, позиции с длительным сроком поставки, позиции с высокой маржинальностью, позиции с повышенным риском поставщика. Это не усложнение ради усложнения, а способ сделать реальные угрозы видимыми для принятия решений.

Риски закупок: как оценивать надежность поставщиков и угрозу срыва поставок

Риск срыва производства или продаж редко проявляется в виде «средней задержки поставки». Чаще это редкое, но крайне дорогое событие: партия пришла с браком, поставщик сорвал срок в сезон, таможня задержала груз, единственный альтернативный поставщик неожиданно прекратил работу. В системах учёта эти сигналы обычно разбросаны по разным местам: рекламации, отклонения сроков, экстренные закупки, изменение спецификации, перерасход на логистику.

Если риск не измерять системно, он будет обсуждаться исключительно на языке эмоций: «этот поставщик постоянно нас подводит», «с этим компонентом вечно проблемы». В закупках, как и в логистике, эмоции превращаются в управляемые метрики только тогда, когда есть чёткие определения событий и назначенные владельцы показателей.

Риск можно сделать управляемым с помощью нескольких простых, но показательных метрик. Надёжность поставщика по срокам — но не средняя, а доля поставок с критическим отклонением. Качество поставок — доля партий, вызвавших рекламации или отклонения по входному контролю. Концентрация — доля критического объёма, приходящаяся на одного поставщика или на один регион. Покрытие альтернативами — наличие квалифицированной замены. И, наконец, экстренные закупки — доля закупок вне планового цикла и их цена.

Эти показатели не всегда удобны, потому что они делают риск очевидным, а управление риском часто требует инвестиций: сертифицировать альтернативного поставщика, держать страховой запас, пересматривать условия контрактов, менять логистические маршруты. Однако без таких метрик экономия всегда будет выигрывать в спорах, потому что она единственная имеет «цифру» и выглядит убедительно для финансового блока.

KPI закупок и управленческие решения: что делать при отклонениях

Любой KPI в закупках начинает жить своей собственной жизнью, если он не привязан к конкретному управленческому решению. Экономию можно «улучшить», изменив базу сравнения. Доступность можно «повысить», исключив проблемные позиции из отчётности. Риск можно «снизить», перестав корректно фиксировать рекламации. Поэтому каждый KPI закупок должен отвечать на один и тот же вопрос: что мы делаем, когда он становится красным.

Если красная зона по надёжности поставщика, решение может быть одним из трёх: сменить поставщика, пересмотреть условия контракта или изменить систему планирования. Если красная зона по качеству, возможны варианты: усилить входной контроль, изменить спецификацию или отказаться от всей партии. Если красная зона по доступности критических позиций, решения могут включать пересмотр страховых запасов, изменение приоритетов закупок, корректировку горизонтов заказов или согласование изменений в ассортименте.

Когда решения описаны и согласованы, становится понятно, какие данные обязательны для сбора. Без событий «заказ размещён», «отгрузка подтверждена», «приемка завершена» и «рекламация открыта» метрики риска не будут работать. В противном случае закупки неизбежно возвращаются в Excel, а спор о том, кто прав, становится бесконечным.

Чтобы не плодить десятки метрик, которые будут конкурировать друг с другом на совещаниях, полезно выстроить иерархию из трёх уровней. Первый уровень — это результат для бизнеса, ради которого вообще существует функция закупок. Второй уровень — это триада закупочных показателей: экономия, доступность и риск, которые должны быть видны вместе, потому что они взаимосвязаны. Третий уровень — это драйверы, которые объясняют, почему триада ведёт себя так, а не иначе. Такой подход помогает перестать спорить о том, что важнее, и начать обсуждать, где именно дисбаланс и что с ним делать. Дальше — как эти три уровня выглядят в одной модели.

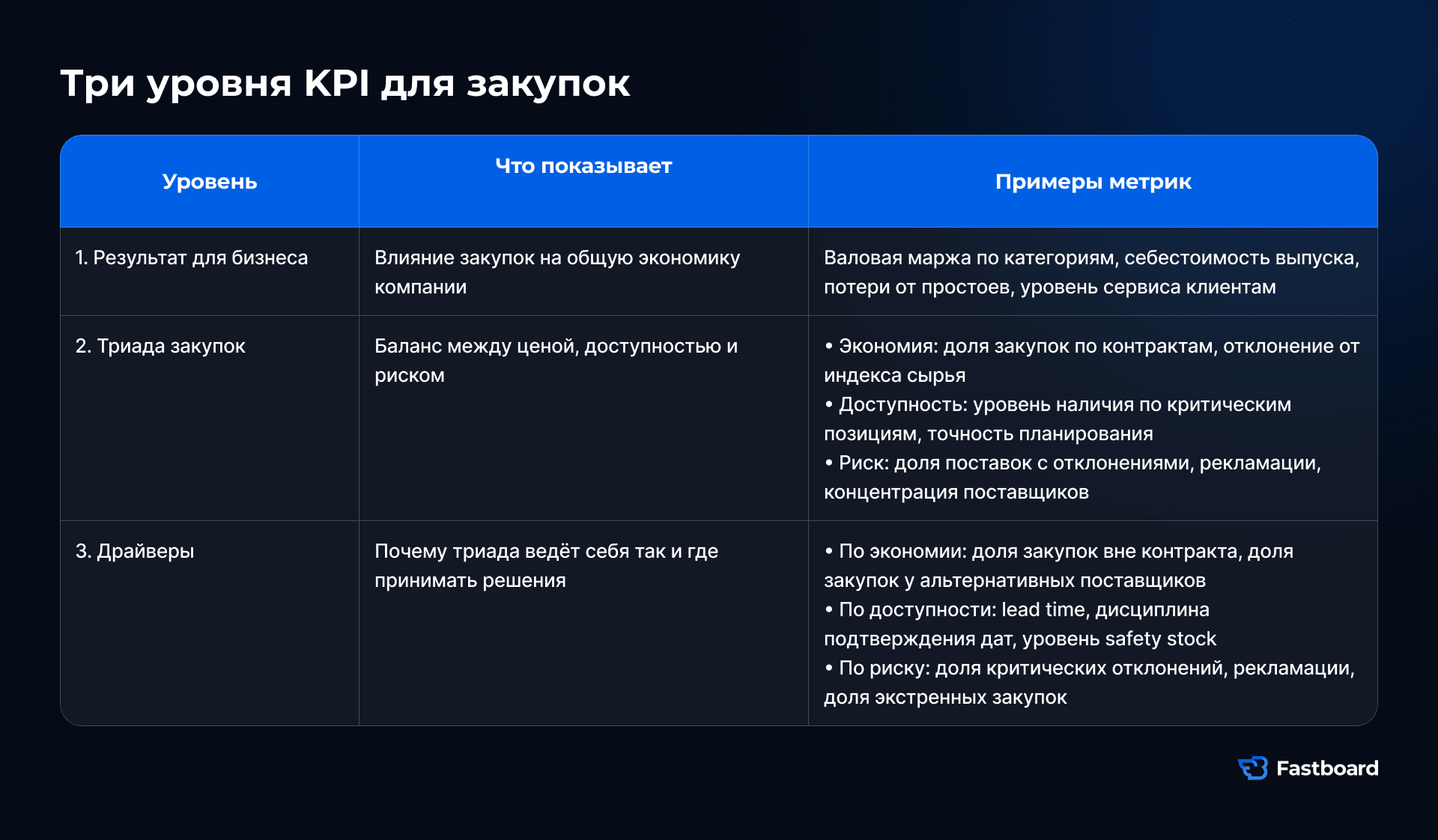

Трехуровневая модель KPI закупок: бизнес-результат, показатели экономии, доступности и риска поставок, а также операционные драйверы эффективности закупок. Fastboard.
Трехуровневая модель KPI закупок: бизнес-результат, показатели экономии, доступности и риска поставок, а также операционные драйверы эффективности закупок. Fastboard.

Такой подход позволяет уйти от бесконечных споров о приоритетах. Все три составляющие важны, но их значимость меняется в зависимости от контекста. Экономия имеет смысл только тогда, когда она не подрывает доступность. Доступность оправдана, когда она не построена на избыточных запасах и не создаёт риска списаний. Риск должен быть виден до того, как он приведёт к простою или срыву поставок. Если в отчёте один показатель зелёный, а два красные — это не повод для гордости, а сигнал к разговору о том, где мы пережали и что нужно изменить.

Единая модель KPI закупок: как связать ERP, MRP, WMS и данные поставщиков

Закупки находятся на стыке множества систем. Планирование ведётся в MRP и ERP, управление запасами — в WMS и ERP, контракты и условия поставок могут храниться в отдельных системах или даже в документообороте, качество фиксируется в QMS или в бумажных журналах входного контроля, а даты и статусы заказов часто живут в переписке с поставщиками. Когда показатели собираются из разных источников без единых определений событий, закупка превращается в заложника интерпретаций: каждый видит свою версию реальности.

Единая модель показателей означает, что все ключевые события и формулы зафиксированы и согласованы: что считать «размещением заказа», что считать «подтверждением даты», что считать «поставкой», а что — «критическим отклонением». И эти определения должны использоваться одинаково в закупках, производстве и финансах. Только тогда экономия перестаёт быть абстрактной, а доступность и риск становятся числами, а не эмоциями, которые можно обсуждать конструктивно.

KPI экономии в закупках: как использовать показатель в системе мотивации

Экономию не нужно убирать из системы KPI полностью. Её нужно поставить на правильное место. Хорошая практика заключается в том, чтобы сохранить экономию в качестве одного из показателей, но ограничить её действие разумными рамками. Например, экономия считается только по контрактным позициям и только при условии, что базовый уровень доступности по критическим SKU выполнен. Или экономия учитывается исключительно для тех сегментов, где доступность не является критическим фактором. Или, что ещё лучше, экономия рассчитывается на основе total cost, включая логистику и брак, а не только цену закупки.

Такой подход позволяет избежать ситуации, когда мотивация закупщика вступает в конфликт с интересами производства и продаж. Закупка получает ясный сигнал: экономия важна, но она не может быть достигнута ценой срыва поставок или падения качества. Это не философское рассуждение, а конкретный управленческий принцип.

Как внедрить KPI закупок: три шага для начала

Если на сегодняшний день в закупках используется только один KPI — экономия — и отчёты по ней приходят раз в месяц, это вовсе не означает, что нужно немедленно запускать масштабный годовой проект по внедрению сбалансированной системы показателей. Начать можно с трёх простых шагов, которые не требуют сложных внедрений, но уже на первом этапе сделают ситуацию гораздо более прозрачной.

  • Первый шаг — сегментировать ассортимент по степени критичности. Это позволит уйти от «средней температуры по больнице» и увидеть, где реально скрываются угрозы для бизнеса.
  • Второй шаг — начать фиксировать дату, которую пообещал поставщик, и дату фактической поставки. Сначала это можно делать даже в Excel, но главное — единообразно для всех поставщиков и всех категорий. Это даст основу для расчёта надёжности поставщиков и видимости отклонений по срокам.
  • Третий шаг — ввести учёт экстренных закупок: заказов вне планового цикла, срочных замен, дополнительных поставок по повышенным ценам. Объём и стоимость таких закупок — это надёжный сигнал того, что экономия перестала работать и начала превращаться в скрытые затраты.

Дальше — чек-лист, который можно взять в работу уже на этой неделе.

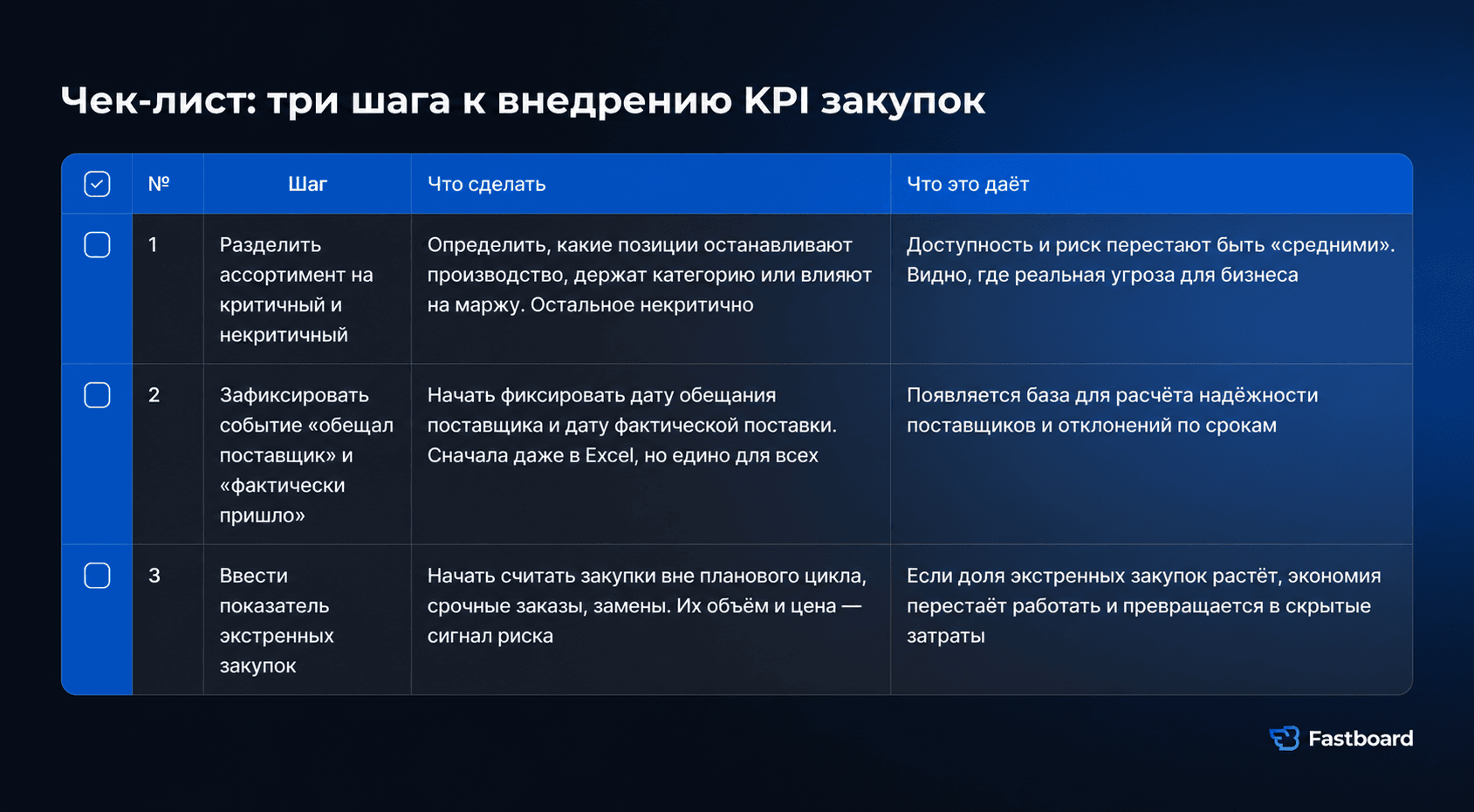

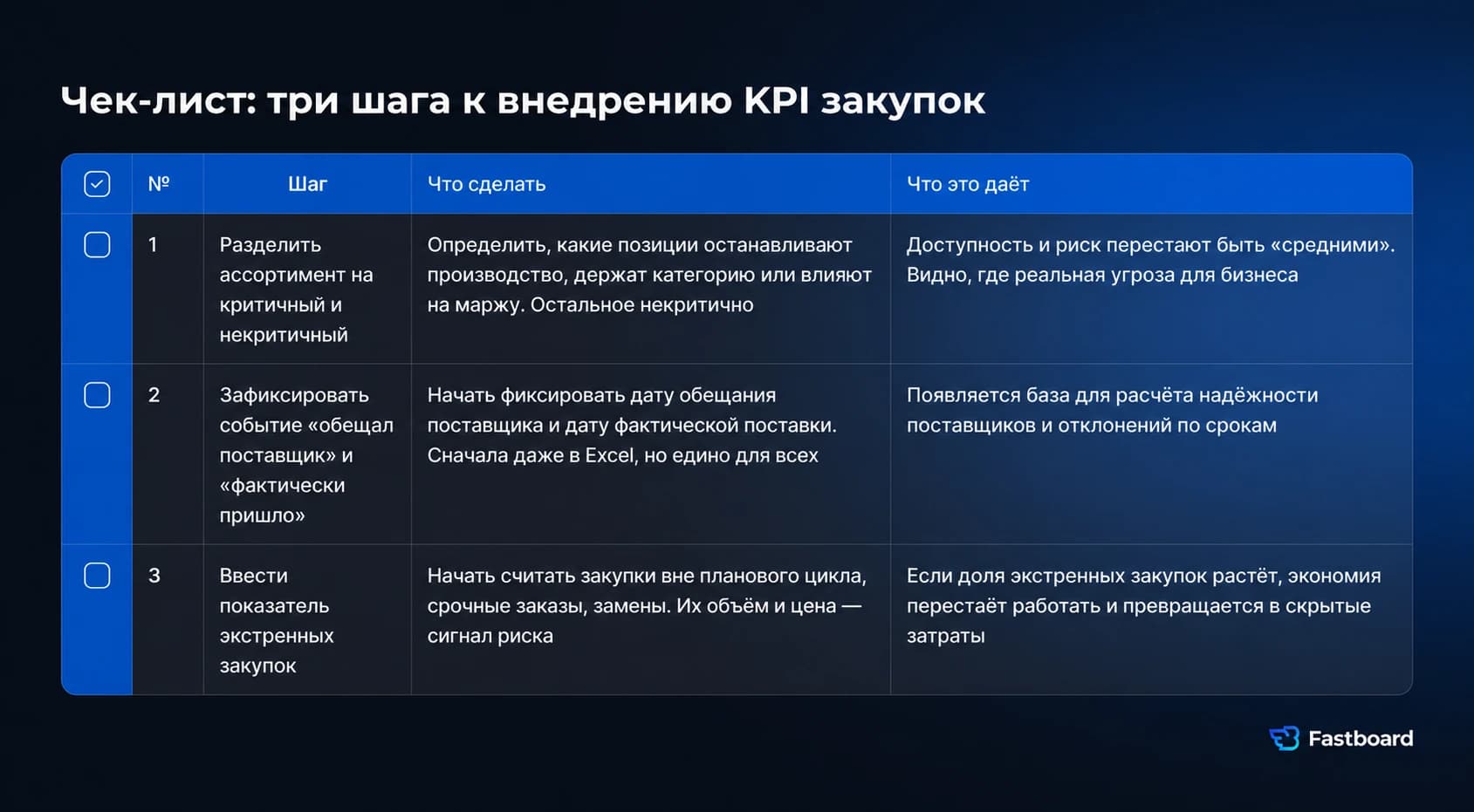

Чек-лист внедрения KPI закупок: сегментация критичных позиций, контроль плановых и фактических сроков поставки и учет экстренных закупок. Fastboard.
Чек-лист внедрения KPI закупок: сегментация критичных позиций, контроль плановых и фактических сроков поставки и учет экстренных закупок. Fastboard.

Закупки создают ценность не только тогда, когда снижают цену. Их задача — обеспечить бизнес ресурсами на приемлемых условиях и с контролируемым риском. Сбалансированные KPI делают этот компромисс прозрачным.

Мнение

Команда FastboardFastboardavatar
Для нас миграция на Yandex DataLens — это возможность существенно сэкономить на покупке лицензий аналогичного BI и ускорить работу с данными. Благодаря распределённой архитектуре на базе Yandex Cloud работа с большим объёмом данных стала быстрее, а количество одновременно работающих бизнес-пользователей выросло до 400 человек. Также департаменты, которые первые переехали на новый инструмент, оценили простоту его использования. Для них было важно не потерять то, к чему они привыкли в Tableau.
